. Завершено устройство фундаментов Нового безопасного конфайнмента - Зона отчуждения - Каталог статей - S.T.A.L.K.E.R-modi
Модификации для серий игр S.T.A.L.K.E.R
Меню сайта
Категории раздела
Survarium [32]
Мир игры
Мир зоны [31]
Прохождение игры Сталкер [9]
Зона отчуждения [65]
Основные [35]
Демонстрация модификаций (видео) [81]
Путь на прилавки игры S.T.A.L.K.E.R ( Видео ) [3]
Интервью [21]
Лаборатория [9]
Все о новинках в мире техники).
Репортаж из зоны [19]
Все о чернобыле,саркофаге и др объектах находящихся в 30 км зоне!
Все о модостроении. [42]
Здесь вы найдете все что необходимо для создания любой сложности мода! (источник сайт Теорий модостроения stalk-mod-er.net.ru)
Рассказы , литература из мира S.T.A.L.K.E.R [0]
Сюда вы сможете добавить свой рассказ , или же добавить любимый отрывок из уже вышедшей литературы !
Обзоры других игр [51]
Обзоры фильмов [5]
Hi-Tech Новинки [6]
Заброшенные людьми места мира. [19]
Мини-чат
Наш опрос
Для чего создают игры GSC ?
Всего ответов: 3122
Реклама
Статистика

Онлайн всего: 1
Гостей: 1
Пользователей: 0



Главная » Статьи » Зона отчуждения

Завершено устройство фундаментов Нового безопасного конфайнмента

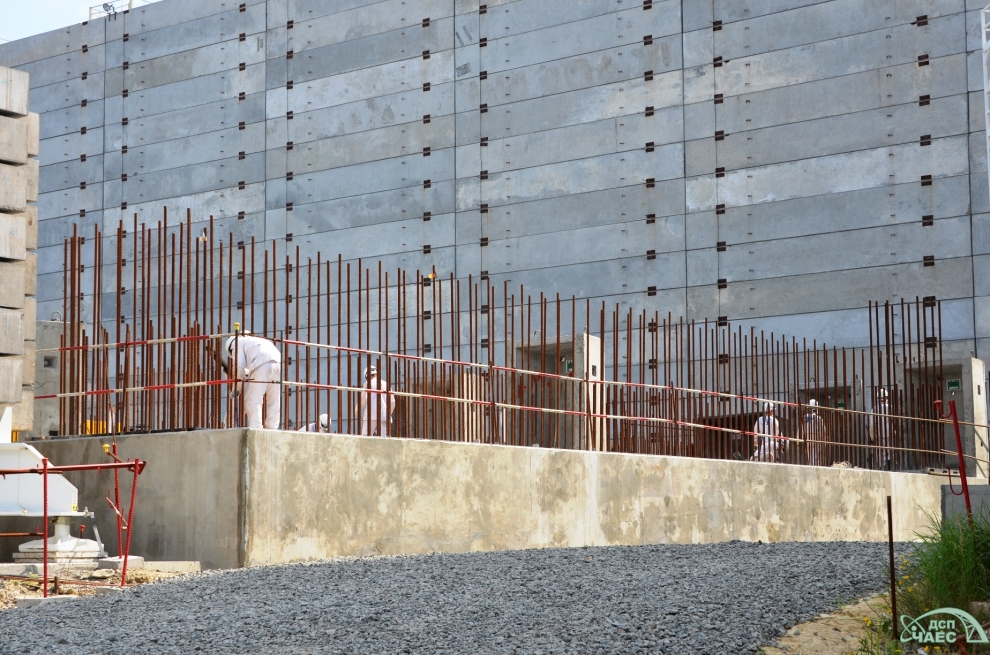

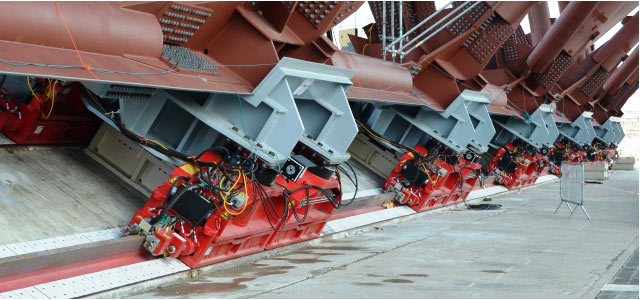

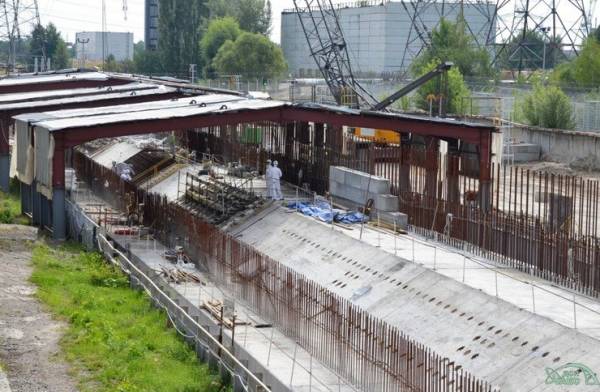

14 августа 2014 года уложен последний куб бетона в фундаменты Нового Безопасного Конфаймента.

Как отметил главный инженер проекта «План осуществления мероприятий на объекте «Укрытие» Владимир Каштанов, этим завершен еще один важный и сложный этап реализации проекта. Уникальная конструкция Арки, ее вес и срок эксплуатации, а также сложные геологические условия потребовали принятия неординарных проектных решений, а неблагоприятные радиационные факторы в зонах производства работ во многом усложняли организацию безопасного производства работ.



Работы по устройству фундаментов НБК были начаты 23 августа 2011 года.
Фундаменты НБК общей протяженностью около 506 метров состоят из нескольких частей — это фундаменты в зоне монтажа Арки (210 м), фундаменты Арки в транспортной зоне (122 м) и фундаменты Арки в сервисной зоне (175 м).


При устройстве фундаментов Арки было выполнено:
- забивка 396 металлических свай;
- устройство 424 буроинъекционных свай;
- смонтировано 8323 тонн арматуры;
- уложено 38823 м3 бетона.
Срок выполнения работ по устройству фундаментов НБК составил 3 года.


Для справки. При устройстве фундаментов в монтажной зоне арки было забито 396 металлических свай (длина каждой сваи 25,15 м и диаметр 1м), уложено арматуры 2874,9 тонн, бетона 10949 м3.
Начало работ 23.08.2011. Окончание работ 17.06.2013

При устройстве фундаментов арки в транспортной зоне было уложено арматуры 1593,128 тонн и бетона 7576 м3.
Начало работ 17.08.2012. Окончание работ 21.06.2014.

При устройстве фундаментов в сервисной зоне уложено арматуры 3855,294 тонн и бетона 20297,6 м3.
Фундамент в сервисной зоне состоит из:
- плиты основания толщиной 400мм и общим объемом уложенного бетона 2340 м3;
- устройства 424 шт. буроинъекционных свай (длина каждой сваи 20 м и диаметр 1м) с объемом уложенной арматуры 1408,285 тонн и уложенного бетона 6380,6 м3 ;
- устройства ростверков с объемом уложенной арматуры 2447,009 тонн и уложенного бетона 11577 м3
Начало работ 19.04.2013. Окончание работ 14.08.2014

Источник : chnpp.gov.ua

Категория: Зона отчуждения | Добавил: Ssnork (04.09.2014)
Просмотров: 1208 | Рейтинг: 0.0/0
Всего комментариев: 0
Добавлять комментарии могут только зарегистрированные пользователи.
[ Регистрация | Вход ]
Форма входа



СТАЛКЕР!
Я всегда рад видеть
еще одну живую душу!
Но я незнаю кто ты?
Регистрация
Вход!

---


English version


Список Сталкеров
Поиск
Последние файлы
Друзья
Все баннеры
Баннерообмен
Наш Банер
Мы будем очень благодарны
если вы разместите нашу
кнопку у себя на сайте!

S.T.A.L.K.E.R-modi




Авторское право на игру и использованные в ней материалы принадлежат GSC Game World. Любое использование материалов сайта возможно только с разрешения администрации. Powered by Ssnork © (2010-2020).
